平成30年 第7問 プロジェクトマネージャ

×

[PR]上記の広告は3ヶ月以上新規記事投稿のないブログに表示されています。新しい記事を書く事で広告が消えます。

平成30年 第7問 プロジェクトマネージャ

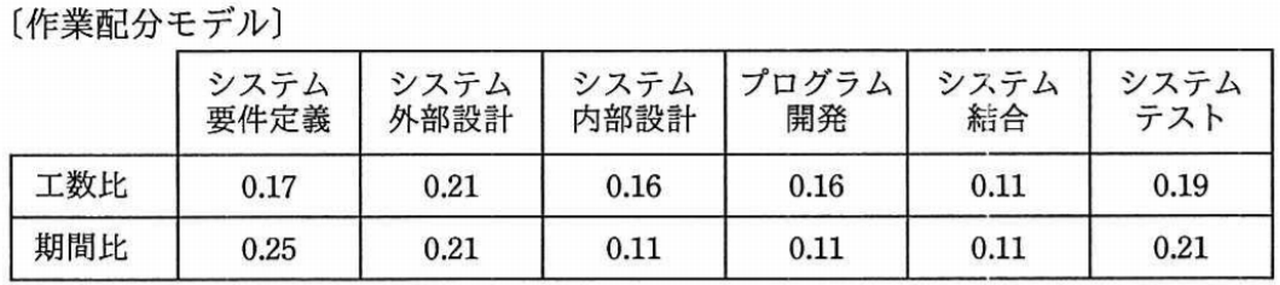

  • 過去のプロジェクトの開発実績から構築した作業配分モデルがある。システム要件定義からシステム内部設計までをモデルどおりに進めて228 日で完了し, プログラム開発を開始した。 現在, 200本のプログラムのうち 100本のプログラム開発を完了し, 残りの100本は未着手の状況である。 プログラム開発以降もモデルどおりに進捗すると仮定するとき,プロジェクトの完了まで,あと何日掛かるか。ここでプログラムの開発に掛かる工数及び期間は, 全てのプログラムで同一であるものとする。

  • ア 140

    イ 150

    ウ 161

    エ 172
