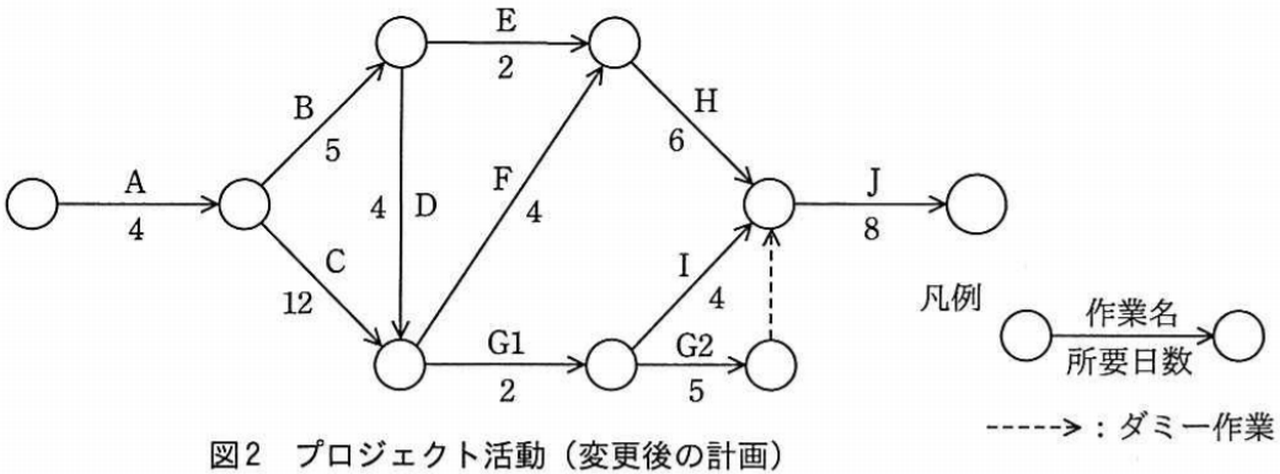

平成30年 第6問 プロジェクトマネージャ

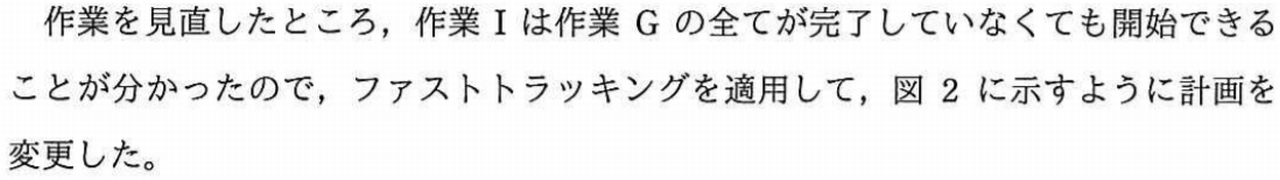

  • 図1に示すプロジ:,ークト活動について, 作業Cの終了がこの計画から2日遅れたので, このままでは当初に計画した総所要日数で終了できなくなった。



  • この計画変更によって, 変更後の総所要日数はどのように変化するか。


    ア 当初計画から4日減少する。

    イ 当初計画から2日減少する。

    ウ 当初計画から1日増加する。

    エ 当初計画から2日増加する。
